Tydzień 17 I – 23 I 2022. Raport z postępu prac

Tydzień 17 I – 23 I 2022. Raport z postępu prac

fot. Urząd Miasta Świnoujście/Sweco

Ponad 85 % prefabrykatów dla konstrukcji wewnętrznych w tunelu TBM zostało już wyprodukowanych w zakładzie prefabrykacji. Są to między innymi elementy pod płytę jezdną typu „U” oraz filigrany, a także płyty sufitowe. Z kolei w zakładzie STP trwa demontaż elementów systemu i wywożenie go z placu budowy.

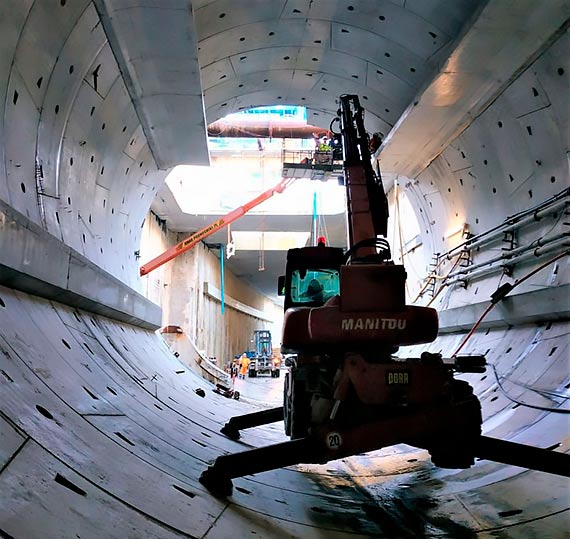

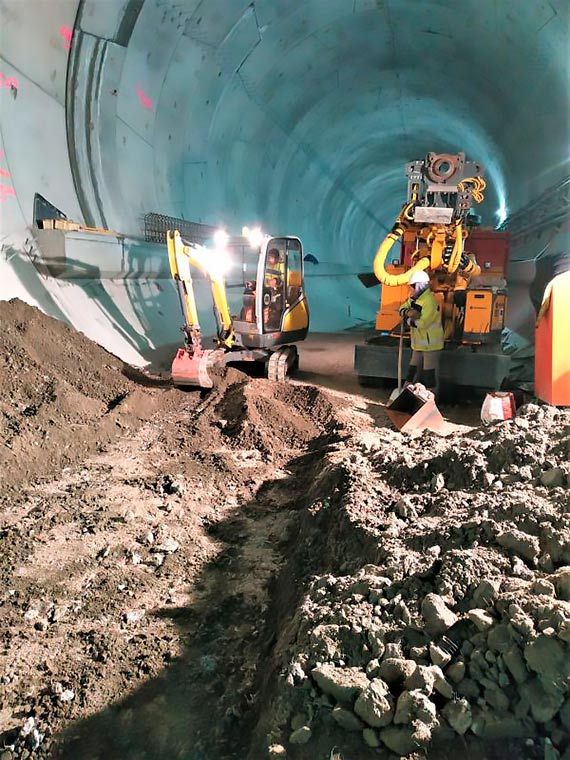

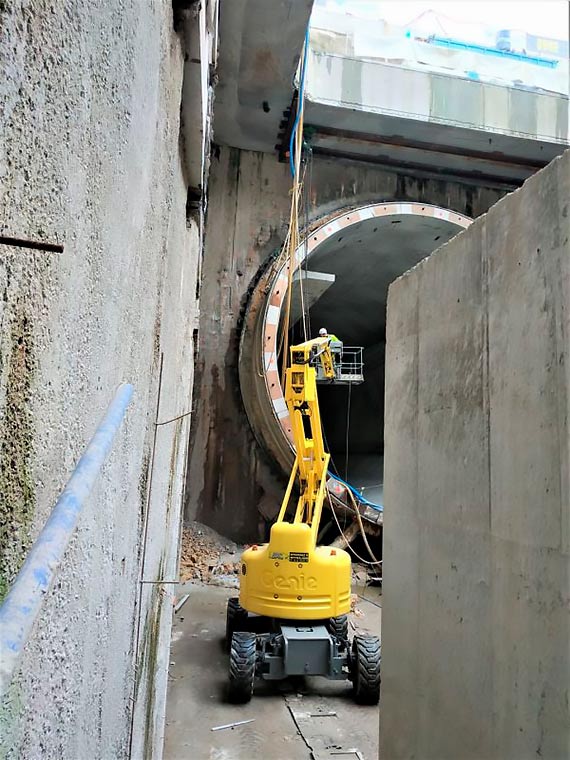

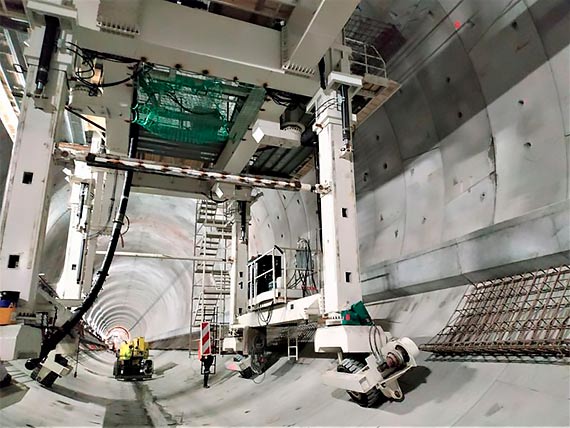

W tunelu wydrążonym maszyną TBM trwają prace wiertnicze i instalacyjne rur mrożeniowych i technologicznych. Betonowane są wsporniki pod prefabrykaty. Uszczelniana jest też obudowa wykonana z tubingów. Na wyspie Uznam w komorze startowej trwają prace porządkowe, podobnie na odcinku rampy i tunelu w segmentach od S1 do S11.

Tydzień 17 I – 23 I 2022. Raport z postępu prac

fot. Urząd Miasta Świnoujście/Sweco

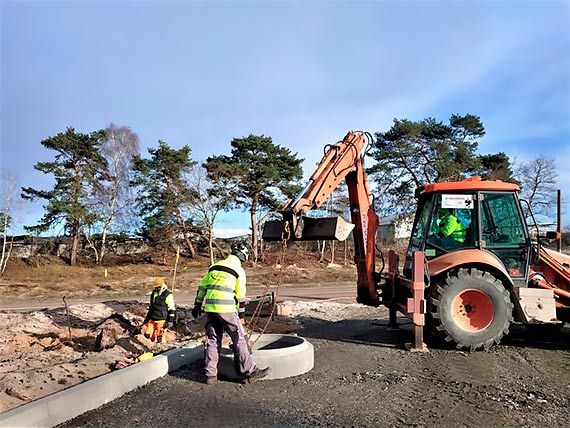

Na Wyspie Wolin komora odbiorcza jest odwadniana i czyszczona. W tunelu wykonywanym metodą stropową – w segmentach R1 do R16 wyłączane są pompy i likwidowane studnie odwodnieniowe, montowane są progi zwalniające na rampie dojazdowej do tunelu. Przebudowywana i budowana jest sieć i uzbrojenie terenu oraz infrastruktury drogowej.

Tydzień 17 I – 23 I 2022. Raport z postępu prac

fot. Urząd Miasta Świnoujście/Sweco

Tydzień 17 I – 23 I 2022. Raport z postępu prac

fot. Urząd Miasta Świnoujście/Sweco

Tydzień 17 I – 23 I 2022. Raport z postępu prac

fot. Urząd Miasta Świnoujście/Sweco

Tydzień 17 I – 23 I 2022. Raport z postępu prac

fot. Urząd Miasta Świnoujście/Sweco

UM Świnoujście/Sweco


komentarzy: 12, skomentuj, drukuj, udostępnij

Twoim Zdaniem

Dodaj Komentarz

Dodając komentarz akceptujesz
Regulamin oraz Politykę prywatności.

Zauważyłeś błąd lub komentarz niezgodny z regulaminem?

Oglądasz 1-12 z 12

Gość • Piątek [28.01.2022, 09:44:03] • [IP: 185.220.101.**]

Wystarczy słowo –r reszta jest gadaniem.

Gość • Piątek [28.01.2022, 01:43:45] • [IP: 62.69.229.**]

Ciągle nie wiem kto tak naprawdę jest właścicielem maszyny i co z nią się stanie? Dlaczego mając gotowe narzędzie nie jest robiona druga dziura? Za dwa, trzy lata okaże się, że kolejki do tunelu będą dłuższe niż teraz do promów w szczycie sezonu!

Gość • Piątek [28.01.2022, 01:42:03] • [IP: 46.215.74.***]

Widzisz gała-nie zamuliło ich, tunel jest wisisz mi skrzynkę fin'''i za zakład. i

Gość • Czwartek [27.01.2022, 22:34:13] • [IP: 31.0.82.***]

JAK PIS SIĘ CZEGOŚ DOTKNIE TO ZAWSZE SPIER, , , PLANOWALI NA CZAS UKOŃCZYĆ PRACĘ I SIĘ ZESRALI. WYŻEBRZĄ KOLEJNĄ KASĘ ZA INFLACJE TO DALEJ GŁUPA BĘDĄ PALIĆ. TEN TUNEL TO DOJNA KROWA.

Gość • Czwartek [27.01.2022, 21:52:00] • [IP: 176.221.125.**]

Patrzę, patrzę i nie widzę! A gdzie Michalska, przegapiła okazję na sesję foto?

Gość • Czwartek [27.01.2022, 21:23:44] • [IP: 176.221.124.**]

Miejmy nadzieję, że we wrześniu 2022 roku w Dzienniku Budowy pojawi się wpis kierownika budowy, o zakończeniu robót budowlanych i gotowości Wykonawcy do odbioru końcowego przez Inwestora.

Gość • Czwartek [27.01.2022, 19:35:20] • [IP: 88.156.234.**]

Cienko to widze...

Gość • Czwartek [27.01.2022, 18:37:05] • [IP: 46.205.144.***]

brzydkie i wszystko źle. powinno być białe i ku górze. a to z prawej zielone i zakręcać do środka. no i drzewa powinny być tropikalne albo kapusty ozdobne. wogole to bezsensu. ściany powinny być w mchu. i dużo kanap czerwonych po środku.

Gość • Czwartek [27.01.2022, 18:33:28] • [IP: 37.30.17.**]

Idzie dobrze.Tunel będzie, ale co z tego jak trasa S3 jeszcze w lesie!

Gość • Czwartek [27.01.2022, 17:07:12] • [IP: 217.138.216.***]

+wyłączane są pompy i likwidowane studnie odwodnieniowe+. .. i to jest niepokojące, bo coś trzeba będzie nalewać do stacji uzdatniania wody pitnej. Chcecie pić wodę z powierzchni Mulnika? Smacznego!

Gość • Czwartek [27.01.2022, 16:50:00] • [IP: 178.238.252.**]

Nie ma mrozu, to może nadgonią z terminem ukończenia...

Gość • Czwartek [27.01.2022, 16:07:30] • [IP: 37.248.223.***]

Zwisa mnie to&0

Oglądasz 1-12 z 12
■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344
■ Uderzył mężczyznę w głowę. 57-latek trafił do szpitala, sprawca jest nadal poszukiwany. Do poważnego zdarzenia doszło w piątkowe popołudnie w rejonie ulicy Konstytucji 3 Maja, przed budynkami znajdującymi się przy galerii Corso w Świnoujściu. Po uderzeniu w głowę 57-letni mężczyzna trafił do szpitala. Według nieoficjalnych informacji policja poszukuje sprawcy. Jak ustalili redaktorzy iswinoujscie.pl, do zdarzenia doszło około godziny 17.00. Wszystko wskazuje na to, że nie był to przypadkowy atak. Mężczyźni mogli się znać, a pomiędzy nimi doszło do konfliktu, który zakończył się użyciem przemocy ■
