Przez COVID-19. Opóźnienie w budowie tunelu pod Świną

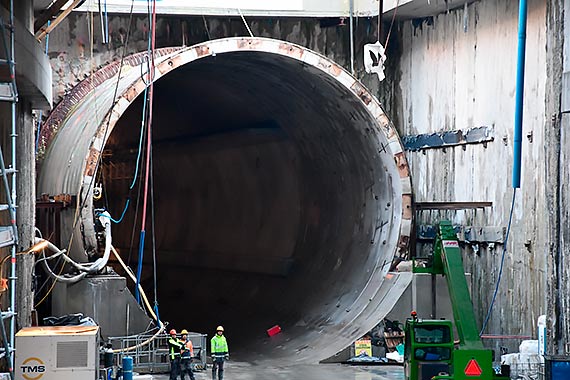

fot. BIK UM Świnoujście
Na razie o 30 dni został przesunięty termin zakończenia budowy tunelu pomiędzy wyspami Uznam i Wolin w Świnoujściu. Niewykluczone jednak, że będą kolejne przesunięcia. Wykonawca tłumaczy opóźnienie COVID-19 i chce przesunięcia terminu o ponad 100 dni.
To będzie najdłuższy podwodny tunel w Polsce. Jego wykonawcą jest konsorcjum firm PORR – Gülermak.
Inwestycja jest w aż 85 procentach finansowana ze środków unijnych. Resztę dokłada ze swojego budżetu Gmina Miasto Świnoujście, która jest Inwestorem. Inwestorem Zastępczym jest natomiast GDDKiA oddział Szczecin. Umowę na realizację tunelu w formule zaprojektuj i zbuduj Miasto Świnoujście podpisało z wykonawcą 17 września 2018 roku. Zgodnie z nią
budowa miała się zakończyć w ciągu czterech lat.
We wniosku złożonym do Inwestora pod koniec ubiegłego roku, wykonawca PORR-Gülermak zaproponował przesunięcie terminu realizacji o 119 dni, czyli z 17 września 2022 na 15 stycznia 2023 roku. Jako powód podał pandemię COVID-19, która opóźniła produkcję maszyny drążącej TBM, a co za tym idzie jej dostarczenie do Świnoujścia i rozpoczęcie montażu już na placu budowy. W sumie o 95 dni.

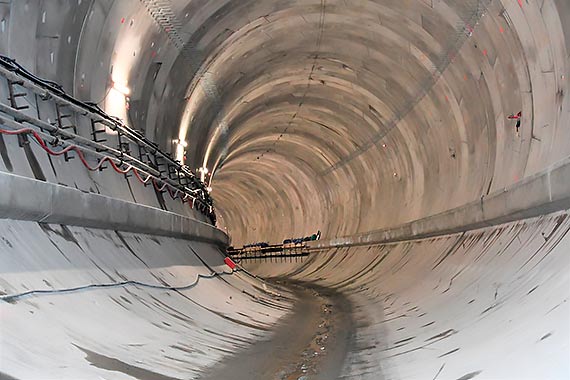

fot. BIK UM Świnoujście
- W kluczowym okresie dla terminowej dostawy TBM na plac budowy produkcja zakładów produkcyjnych CREG (gdzie zbudowano TBM. dop. red.) została całkowicie wstrzymana, a w okresie mniej niekorzystnym dla zdrowia i życia ludzi ograniczona do 25% - czytamy we wniosku Wykonawcy tunelu. - Okoliczność ta pozostaje w bezpośrednim związku przyczynowo-skutkowym z brakiem możliwości wyprodukowania TBM i co za tym idzie jej dostarczenia na plac budowy w Polsce w terminie zgodnym z zawartą umową tj. do dnia 31 lipca 2020 r. (maszyna dotarła do Świnoujścia na początku października 2020. dop. red.)
O kolejnych 25 dniach opóźnienia – zdaniem wykonawcy – zdecydowały warunki pogodowe, które miały wpływ na montaż maszyny już w komorze startowej.
Ostatecznie Inwestor Gmina Miasto Świnoujście, po konsultacjach z Inwestorem Zastępczym i Inżynierem Kontraktu, jako bezsporne uznało wydłużenie terminu o 30 dni.
fot. BIK UM Świnoujście
- Pozostały okres, o który wnioskuje Wykonawca, zgodnie z rekomendacją Inwestora Zastępczego, wymaga uzupełnienia dokumentacji, która potwierdzałaby, że Wykonawca faktycznie nie miał na to wpływu – mówi I Zastępca Prezydenta Miasta Świnoujście Barbara Michalska.
Świnoujski tunel ma w sumie 3,2 kilometra, z czego niemal 1,5 kilometra to tunel wydrążony przez maszynę TBM (razem z odcinkami wykonanymi metodami stropowymi cały tunel będzie miał prawie 1,8 km). W najgłębszym miejscu znajduje się około 24 metrów pod lustrem wody cieśniny Świny i 10 metrów pod jej dnem.
Tekst: BIK UM Świnoujście
