Komplet decyzji ZRID dla Zachodniej Obwodnicy Szczecina

fot. GDDKiA O/Szczecin
Wojewoda Zachodniopomorski wydał decyzje o zezwoleniu na realizację inwestycji drogowej (ZRID) dla wszystkich trzech odcinków Zachodniej Obwodnicy Szczecina (ZOS) w ciągu S6 o łącznej długości 49 km. Na podstawie tych decyzji przyszli wykonawcy, którzy zostaną wybrani w prowadzonych obecnie przetargach, będą mogli rozpocząć roboty budowlane. Mogą też ruszyć procedury odszkodowawcze za nieruchomości przejęte pod drogę.
Przejście do etapu realizacji
Wnioski o wydanie decyzji ZRID złożyliśmy pod koniec września ubiegłego roku. Wieloetapowa procedura, uwzględniająca konsultacje społeczne, obejmowała również ponowną ocenę oddziaływania na środowisko. Sprawne procedowanie przez wszystkie zaangażowane strony pozwoliło już po upływie pięciu miesięcy na wydanie przez Wojewodę decyzji umożliwiającej przejście inwestycji do etapu robót budowlanych. Ponadto decyzje ZRID ostatecznie zatwierdziły rozwiązania projektowe oraz podziały nieruchomości. Szczegółowe informacje dotyczące procedur związanych z nieruchomościami przejmowanymi pod drogę można znaleźć na naszej stronie internetowej.

fot. GDDKiA O/Szczecin
Przetargi na realizację inwestycji
Przetargi na wybór wykonawców, którzy wykonają inwestycje, ruszyły w grudniu ubiegłego roku. Postępowania budzą duże zainteresowanie firm wykonawczych. Dotychczas, w ramach procedury przetargowej, na wszystkie trzy zadania wpłynęło ponad 1 600 pytań wykonawców. Wszelkie wątpliwości wymagają na tym etapie szczegółowego wyjaśnienia, aby uniknąć problemów podczas trwania budowy. W II kwartale tego roku planujemy poznać oferty wykonawców.
Kolejnym etapem będzie badanie i weryfikacja ofert. Będą musiały zostać dokładnie sprawdzone, aby wybrać najkorzystniejsze z nich. Termin zakończenia procedur będzie zależał również od tego, czy oferenci skorzystają z prawa odwołania do Krajowej Izby Odwoławczej. Postępowania przetargowe będą również podlegały kontroli uprzedniej Prezesa Urzędu Zamówień Publicznych. Finałem będzie podpisanie umów, które jest planowane w IV kwartale tego roku.

fot. GDDKiA O/Szczecin
Plan realizacji inwestycji
Wykonawcy będą mieli za zadanie opracować projekty wykonawcze i zrealizować roboty budowlane. Dla odcinków Kołbaskowo - Dołuje i Dołuje - Police terminy realizacyjne będą takie, jak dla standardowych odcinków drogowych. Dlatego tu zakończenie prac jest planowane w 2028 roku.
Odcinek Police - Goleniów z tunelem pod Odrą będzie miał znacznie dłuższy czas realizacji, ze względu na konieczność wydrążenia i wyposażenia dwunawowego tunelu o długości 5 km. Zakładamy, że kierowcy z tego odcinka skorzystają w 2032 roku.
Należy jeszcze dodać, że od września 2024 roku trwa już przetarg na budowę II etapu obwodnicy Przecławia i Warzymic w ciągu DK13. W ramach tej inwestycji powstanie między innymi nowy węzeł drogowy Kołbaskowo, łączący ZOS z DK13 i autostradą A6.

fot. GDDKiA O/Szczecin
Ring wokół Szczecina
Nowa trasa odciąży obecny przebieg dróg A6, S3 i S6 omijających Szczecin od południa oraz wschodu. W miesiącach letnich, ze względu na znaczne natężenie ruchu, na istniejącej trasie tworzą się spowolnienia i zatory drogowe. Nowa S6 domknie ring wokół Szczecina, co znacząco poprawi skomunikowanie całej aglomeracji szczecińskiej z siecią dróg szybkiego ruchu. Nowa droga będzie miała szczególne znaczenie dla położonych na północ od Szczecina Polic. Obecnie, aby dojechać z Polic do węzła Goleniów Północ (S3/S6) po drugiej stronie Odry, trzeba przejechać 58 km. Po wybudowaniu obwodnicy trasa ta skróci się do 23 km, a czas przejazdu zmniejszy się kilkukrotnie. Z centrum Szczecina wyprowadzona zostanie znacząca część ruchu samochodowego, w tym pojazdów jadących do zakładów chemicznych w Policach.
Budowa Zachodniej Obwodnicy Szczecina przewidziana jest w Rządowym Programie Budowy Dróg Krajowych do 2030 roku (z perspektywą do 2033 roku).
Tunel pod Odrą – kluczowy element inwestycji

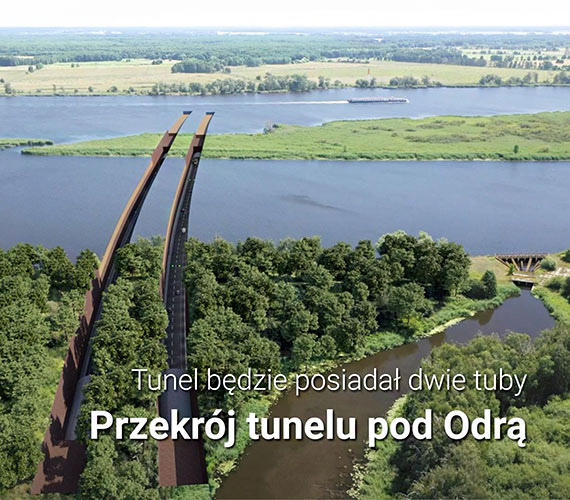

Zachodnia Obwodnica Szczecina przetnie na północ od Polic rzekę Odrę, którą prowadzi tor wodny do portu w Szczecinie. Ze względu na uwarunkowania terenowe i kwestie środowiskowe, S6 będzie przechodziła pod Odrą tunelem o długości 5 km. Będzie to dwururowy obiekt drążony maszyną TBM (ang. Tunnel Boring Machine). Średnica zewnętrzna tunelu będzie wynosiła niemal 15 m, a grubość obudowy 60 cm. Na przebiegu tunelu zaplanowano 19 przejść poprzecznych między nawami, które będą służyły przede wszystkim do ewakuacji w sytuacjach niebezpiecznych. Spód konstrukcji tunelu będzie schodził maksymalnie 51 m poniżej poziomu terenu, natomiast jezdnia będzie na głębokości do 45 m. Odcinki wjazdowe do tunelu będą mieć długość około 600 m.

fot. GDDKiA O/Szczecin
Trzy odcinki realizacyjne
Kołbaskowo - Dołuje (13,6 km)
Na tym odcinku powstaną dwa węzły drogowe i 18 obiektów mostowych, w tym 8 przejść dla zwierząt. W ramach inwestycji powstanie również Obwód Utrzymania Drogi przy węźle Szczecin Południe.
Dołuje - Police (11,9 km)
W ramach tego odcinka powstaną dwa węzły drogowe i 14 obiektów mostowych, w tym cztery górne przejścia dla zwierząt i pięć dolnych.
Police - Goleniów (23,4 km)
W ramach tego odcinka powstanie tunel pod Odrą o długości 5 km - najdłuższy tunel drogowy w Polsce. Inwestycja obejmie również budowę dwóch węzłów drogowych i rozbudowę jednego, budowę 22 obiektów mostowych, w tym aż ośmiu nad ciekami wodnymi. Ich przyczółki będą rozstawione szerzej, aby zapewnić odpowiednią przestrzeń wzdłuż cieku na przejście dla zwierząt. Powstaną również dwa duże górne przejścia dla zwierząt.
