Raport z postępu prac - 21 - 27 września 2020

Raport z postępu prac - 21 - 27 września 2020

fot. tunel-swinoujscie.pl

Na wyspie Wolin zakończyła się przebudowa i uruchomiono linię napowietrzną wysokiego napięcia 110 kV. Obecnie trwa przygotowanie dokumentacji powykonawczej dla tego zadania. Jednocześnie rozpoczęto wykop pod nową trasę linii kablowej WN 110 kV. Prowadzona jest też przebudowa gazu średniego ciśnienia KGS2.

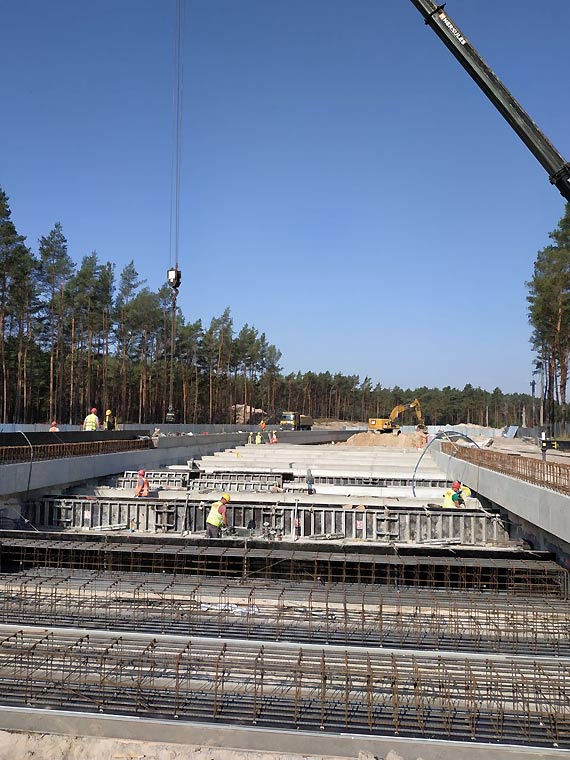

Na wyspie Uznam w segmencie pierwszym rozpoczęto wykop pod płytę denną. W segmentach od drugiego do szóstego zakończono budowę wieńca ścian szczelinowych, rozpór żelbetowych stałych oraz montaż rozpór tymczasowych. W segmencie siódmym zakończono przesłonę jet-grouting. W segmentach dziesiątym i jedenastym zakończono ściany szczelinowe i rozpoczęto wykonywanie przesłony jet- grouting.

Kontynuowana jest przebudowa sieci wodno-kanalizacyjnej na zachód i wschód od ul. Karsiborskiej. Po zachodniej stronie rozpoczęto przebudowę lini średniego napięcia. Cały czas trwa tam też budowa odwodnienia układu drogowego.

Raport z postępu prac - 21 - 27 września 2020

fot. tunel-swinoujscie.pl

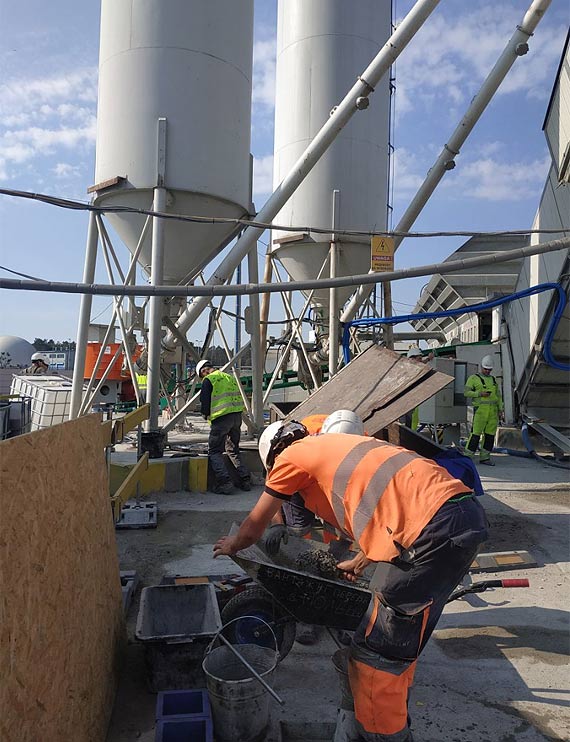

W zakładzie prefabrykacji odbywają się próbne odlewy segmentów obudowy i prefabrykacja płyt drogowych.

Raport z postępu prac - 21 - 27 września 2020

fot. tunel-swinoujscie.pl

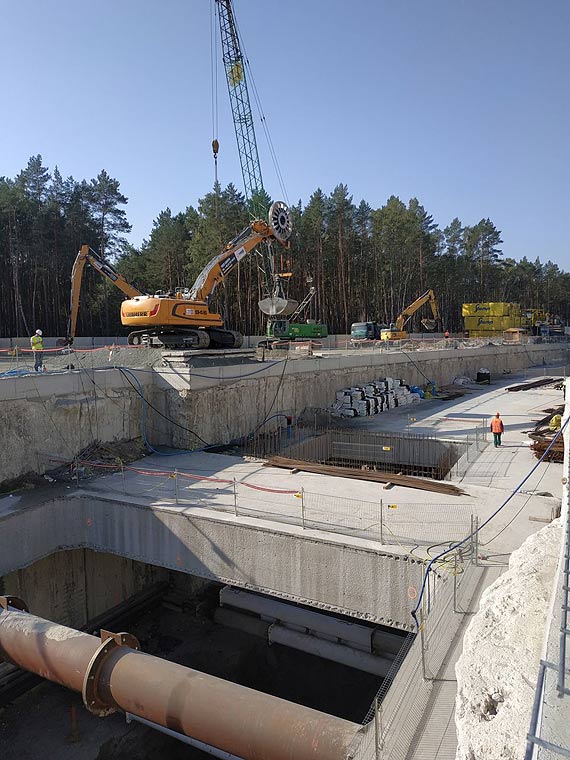

Ważne prace toczą się wokół i w komorze startowej dla maszyny TBM. Trwa wykop podstropowy do poziomu płyty dennej, mycie ścian szczelinowych oraz montaż drugiego poziomu rozparcia tymczasowego. Komora jest też odwadniana. Dodatkowo przygotowywany jest plac do rozładunku i składowania elementów maszyny TBM przy komorze startowej.

Raport z postępu prac - 21 - 27 września 2020

fot. tunel-swinoujscie.pl


komentarzy: 3, skomentuj, drukuj, udostępnij

Twoim Zdaniem

Dodaj Komentarz

Dodając komentarz akceptujesz
Regulamin oraz Politykę prywatności.

Zauważyłeś błąd lub komentarz niezgodny z regulaminem?

Oglądasz 1-3 z 3

Gość • Wtorek [13.10.2020, 09:47:15] • [IP: 193.69.22.**]

Bez dokumenatcji powykonawczej nie ma uruchomień...

Gość • Czwartek [08.10.2020, 10:01:04] • [IP: 188.47.76.**]

super niech się dzieje

Gość • Wtorek [06.10.2020, 21:37:40] • [IP: 89.151.35.***]

przesłony jet- grouting. Co to jest? Cały opis po Polsku, fajnie.Nie można było do końca po polsku?

Oglądasz 1-3 z 3
■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344 ■ Wiesz o czymś o czym my nie wiemy? Napisz! kontakt@iswinoujscie.pl lub wyślij mms na numer 602 657 344
■ 539 milionów złotych po stronie dochodów oraz 668 mln rezerwowanych na wydatki oraz zapewnienie finansowania deficytu w wysokości 129 milionów złotych, to najważniejsze dane przyszłorocznego planu finansowego Świnoujścia. Rada Miasta zgodziła się na propozycję prezydentki miasta i przyjęła budżet Świnoujścia na 2026 rok. Projekt poparło 15 radnych ■ Tunel pod Świną w Świnoujściu: w nocy 18/19 grudnia 2025 r. w godz. 22:00–05:00 wprowadzony zostanie ruch wahadłowy, natomiast w nocy 19/20 grudnia 2025 r. od 22:00 do 23:00 obowiązywać będzie ruch wahadłowy, a od 23:00 do 05:00 tunel zostanie całkowicie zamknięty ■
